1. MILS공법 시공순서

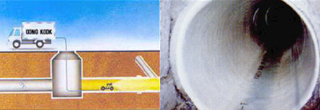

1. 사전작업
준설, 돌출관 및 지장물 제거
시공 전 CCTV 조사
2. 튜브제작

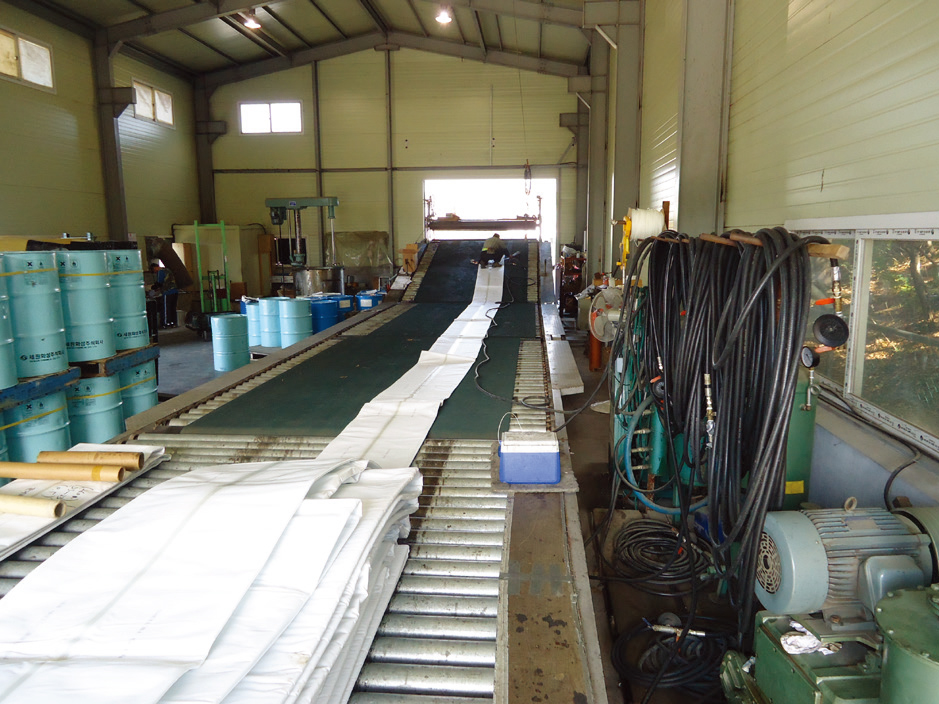

튜브에 열경화성 수지를 합침
현장에 냉동차로 이송
3. 반전준비

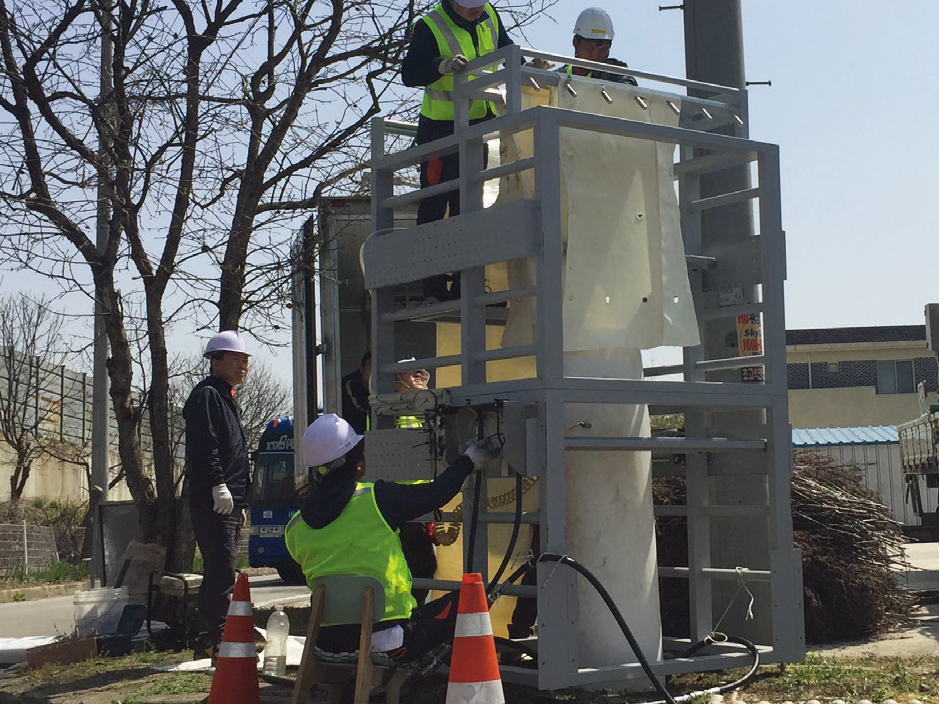

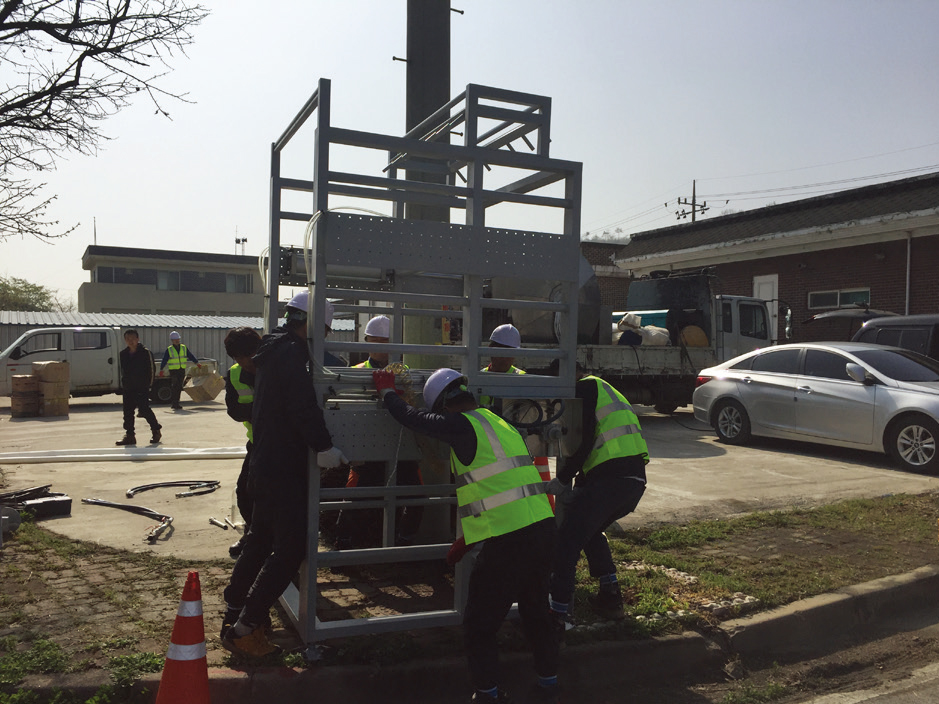

반전장치의 설치

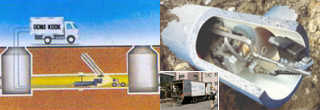

4. 반전삽입
반전튜브를 공기압 또는 수압을
이용해 반전삽입 및 팽창 밀착시킴
5. 경화 및 양생
반전완료 후 스팀주입 또는 온수를 순환
반전튜브를 겨오하 및 양생시켜 신관 형성
6. 마무리
연결관 천공 및 말단부 마무리
시공 후 CCTV 조사
2. 비굴착 전체보수공법 시공 순서(MILS)

1. 관내부조사
CCTV카메라를 투입
– 관내의 상황 조사
(연결관 돌출, 몰탈, 타관, 나무뿌리 침입, 파손, 침입수 등)

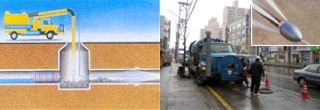

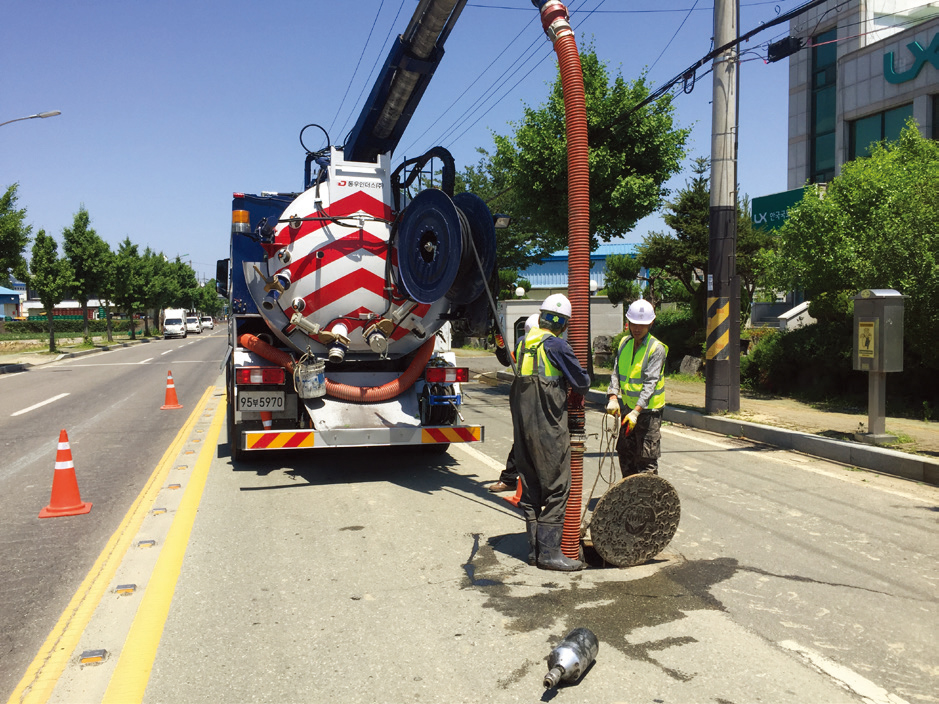

2. 준설 및 세정
진공흡입준설차량을 이용
– 고압세정노즐로 고압세정
– 슬러지를 진공흡입
3. 연결관돌출, 지장물제거

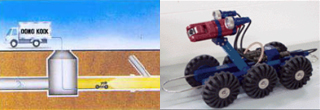

원격조정 로봇이용
– 돌출된 연결관 절단
– 기타 이물질 제거세정작업

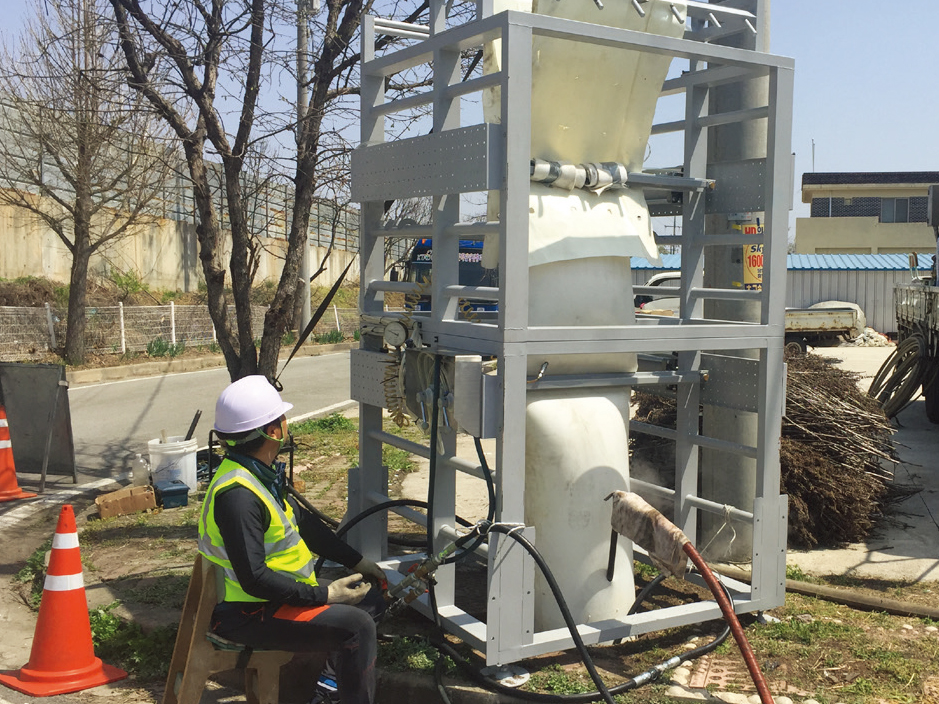

4. 반전삽입
반전기 설치
– 함침튜브차량 배치반전삽입

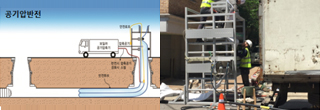

– 압축공기 주입
– 기존관내로 반전삽입
5. 경화양생
보일러 가동
– 110℃까지 순차적 가열⋅ 순환
– 적정시간(2~5시간) 유지
6. 연결관 천공
원격조정 로봇이용
– 관내 유입되는 연결관 개통
7. 검사
전체보수 완료후 CCTV를 통해 관내 검사
